Huckarder Allee 18/20 während der Entkernung
Case Study · Dortmund

Huckarder Allee 18 / 20.

Alle Sanierungen
Acht Wochen

Von der Entkernung bis zum Einzug.

Am 7. März 2022 stand in diesen Räumen kein Quadratmeter mehr, den man so lassen konnte: aufgestemmte Decken, herausgerissene Bäder, Bauschutt bis zum Fenster. Am 5. Mai war die Wohnung bezugsfertig. Was dazwischen passiert ist, haben wir fotografiert — jeden Bauabschnitt, mit Datum.

8
Wochen Bauzeit
0
Fotos Baudokumentation
2022
März bis Mai
5
Gewerke koordiniert
Im Zeitraffer

Der Umbau in Bewegung.

Die Kamera fährt durch den Raum, während sich der Umbau vollzieht. Jede Etappe im Video ist ein echtes Foto von dieser Baustelle — die Bewegung dazwischen ist gerechnet.

Das Bad 16. März → 26. April 2022
Der Wohnraum 18. März → 30. April 2022
Bauverlauf

Fünf Etappen.

01

Entkernung

7. – 16. März 2022

Decken aufgestemmt, Wände zurückgebaut, alte Bäder heraus. Was bleibt, ist die Substanz.

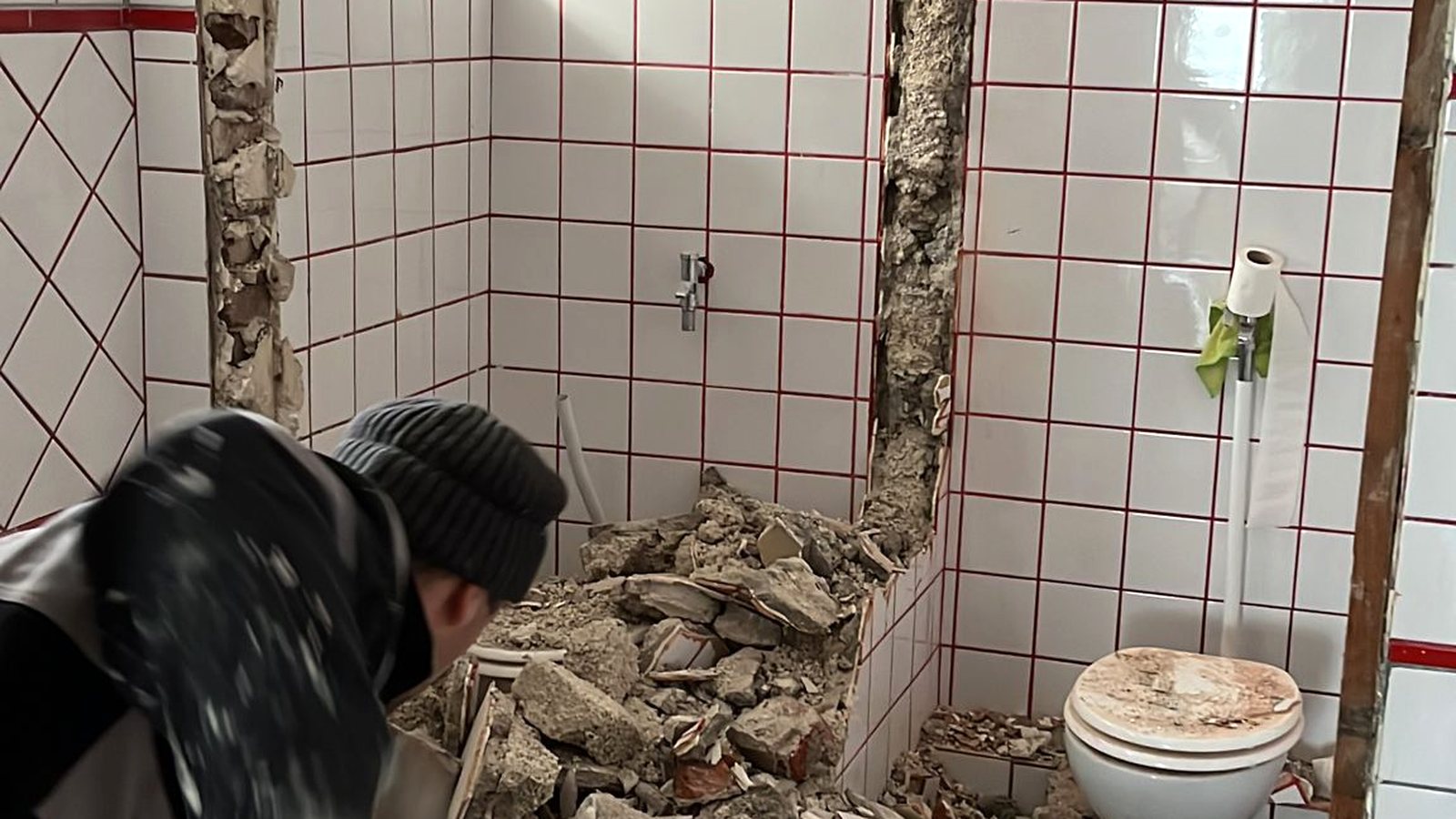

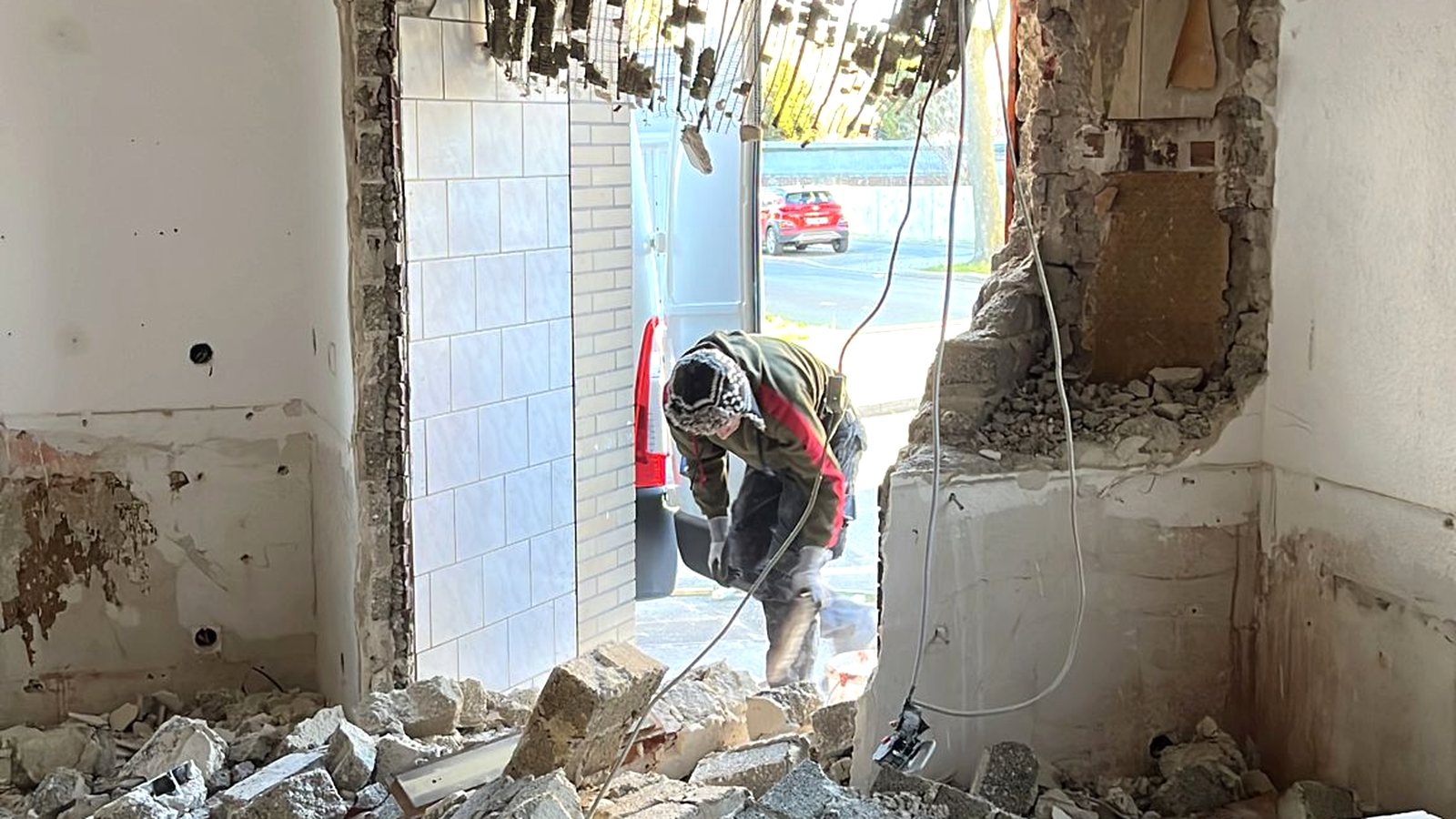

Aufgestemmte Decke, Bauschutt Abbruch der Innenwände Altes Bad vor dem Rückbau
02

Rohbau

17. – 23. März 2022

Freigelegte Stürze, neue Öffnungen, neue Leitungswege. Hier entscheidet sich der Grundriss.

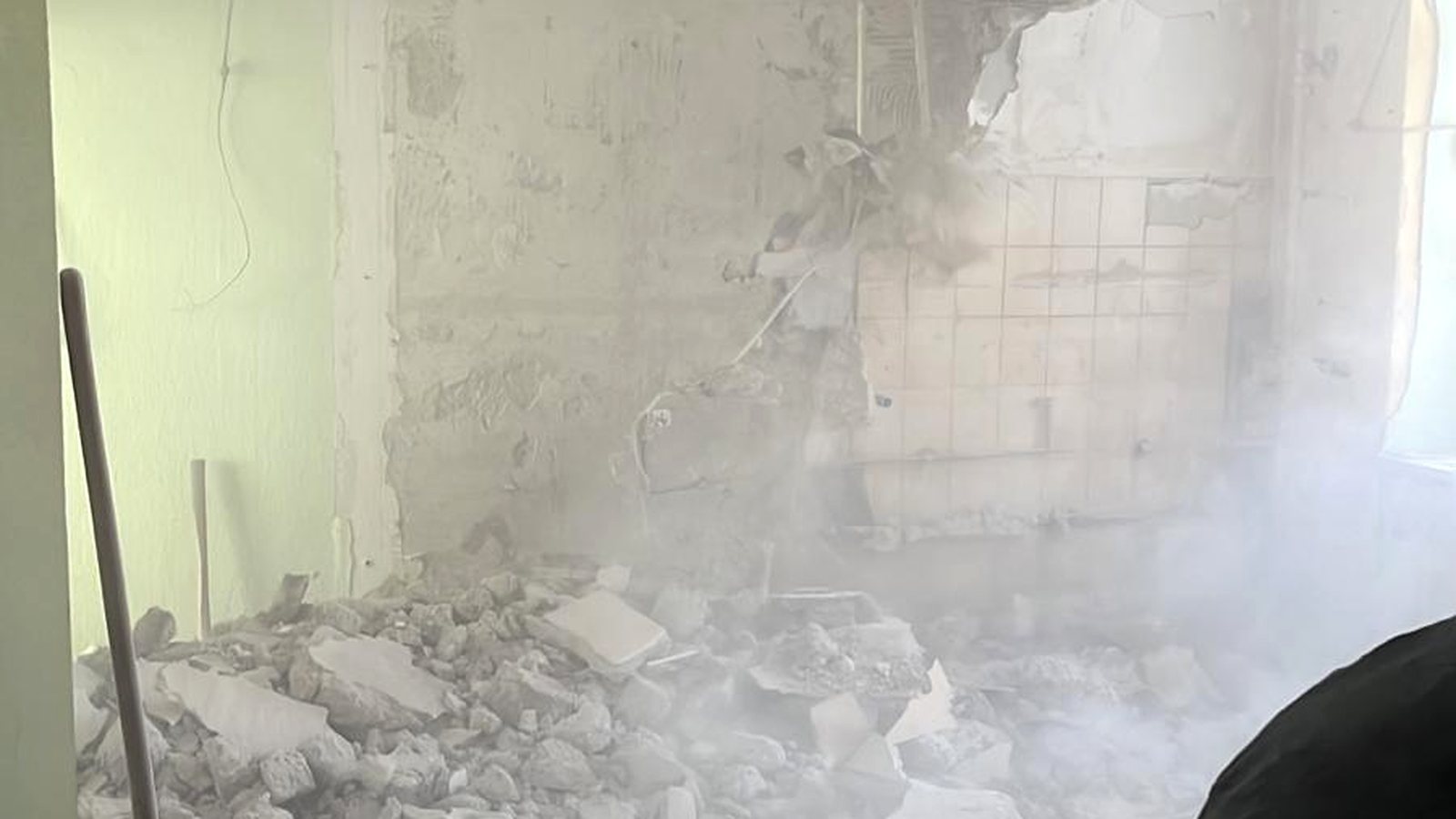

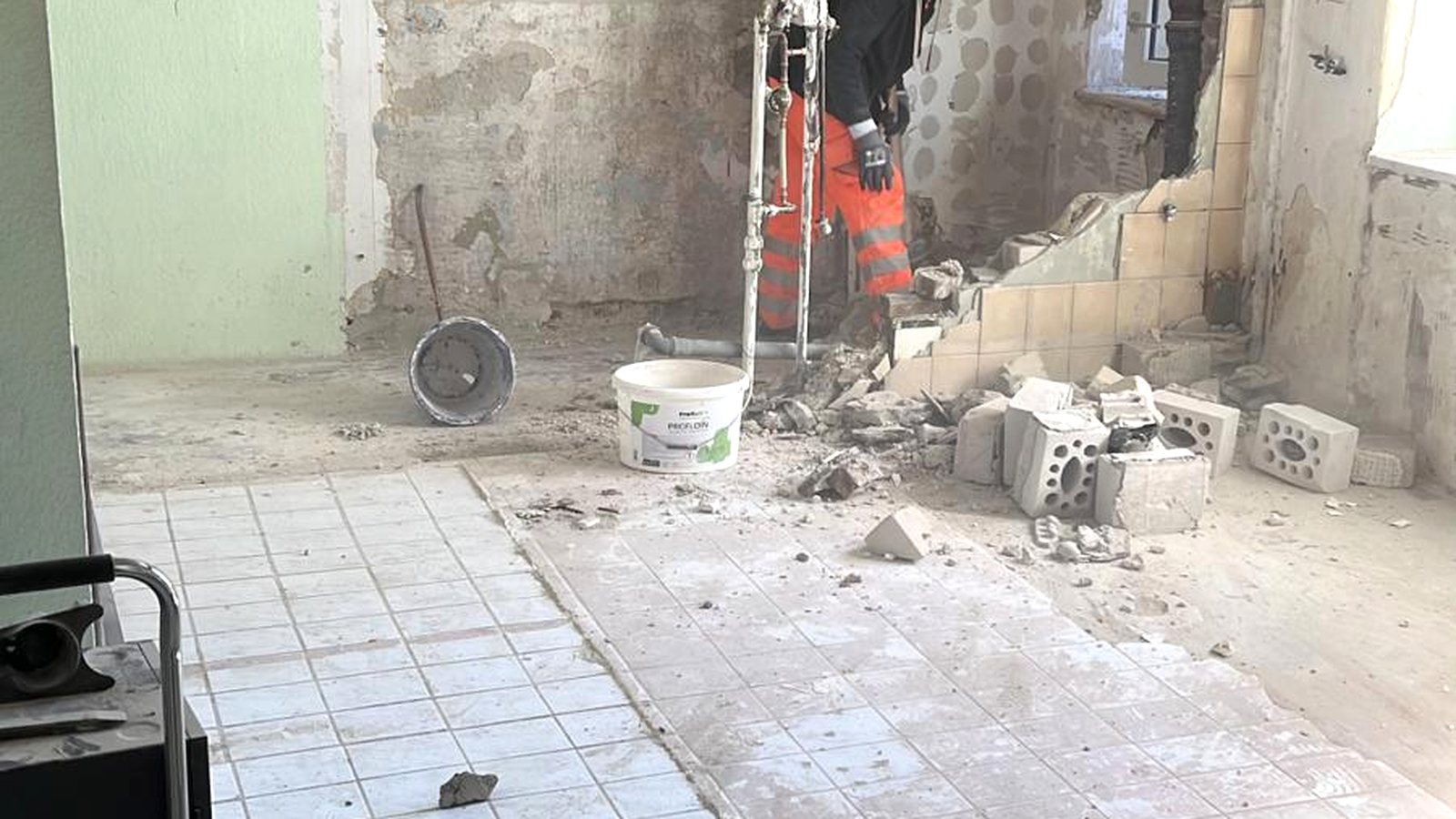

Freigelegter Sturz Entkernter Raum Raum im Rohbau
03

Estrich & Technik

5. – 20. April 2022

Neue Elektrik, neue Heizungs- und Wasserleitungen, Estrich. Alles, was später niemand mehr sieht — und worauf trotzdem alles ankommt.

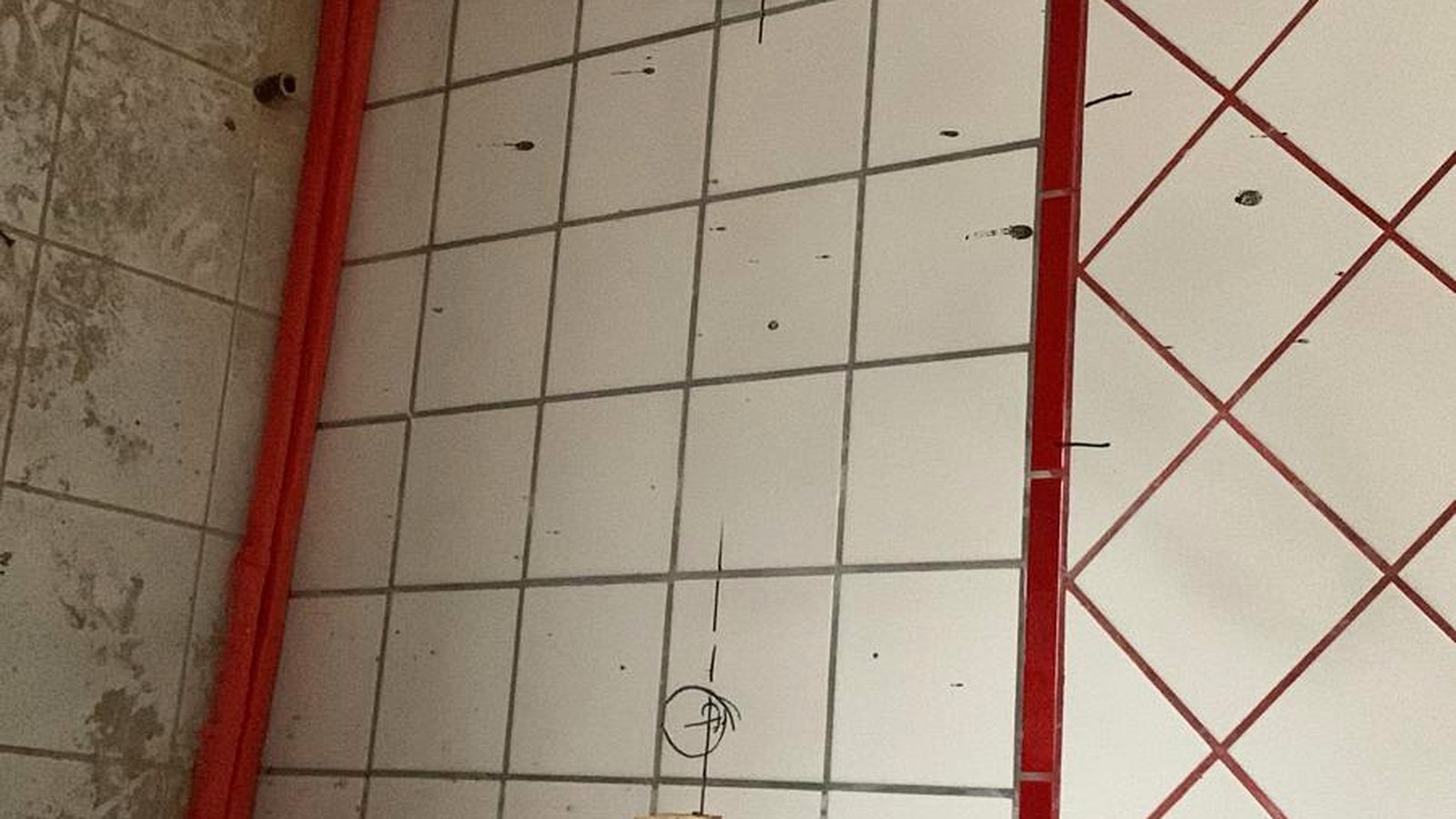

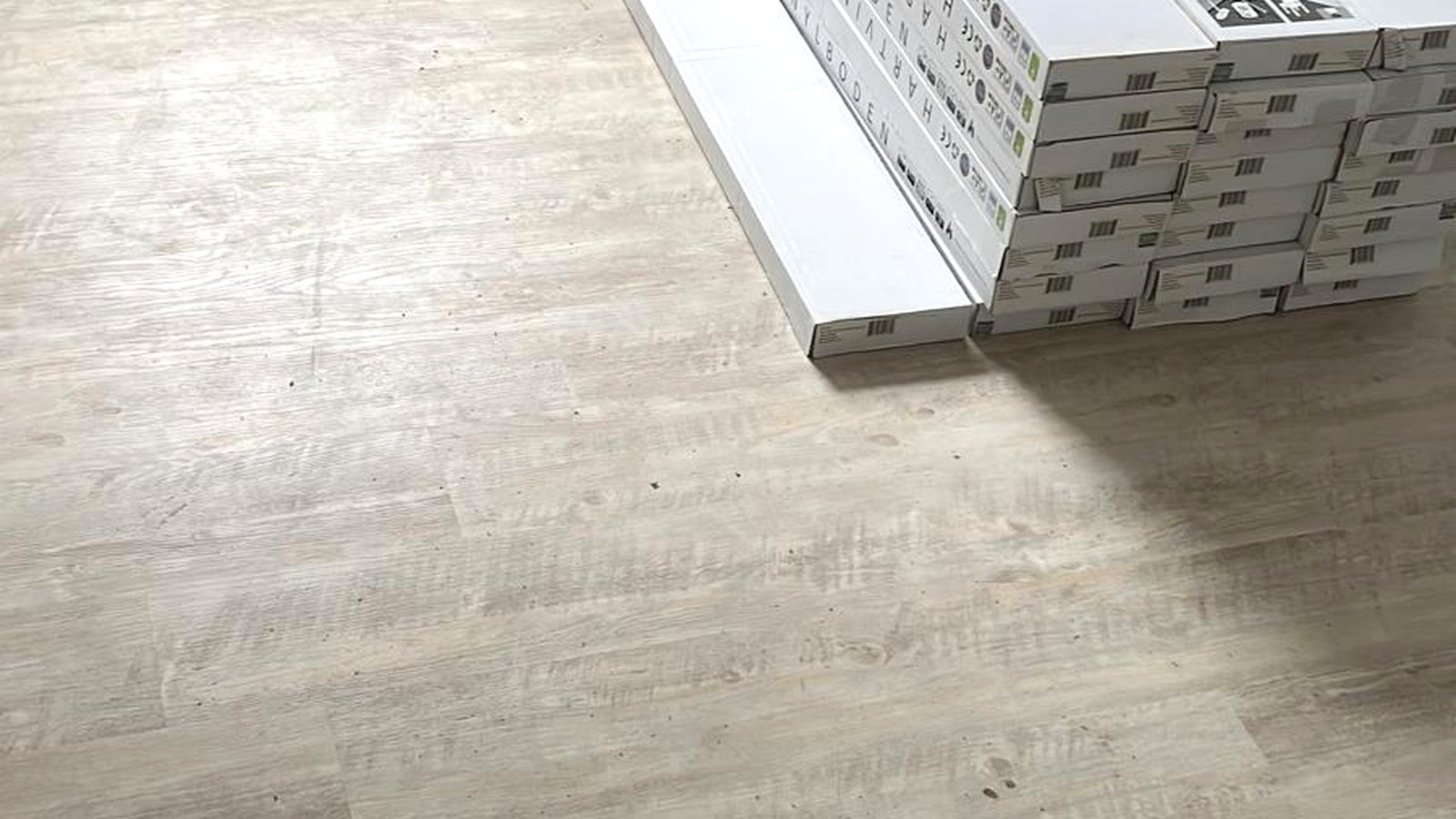

Estrich Neue Heizungsleitungen Fliesenarbeiten beginnen
04

Ausbau

21. – 26. April 2022

Fliesen, Trockenbau, neue Fenster — innen wie an der Fassade.

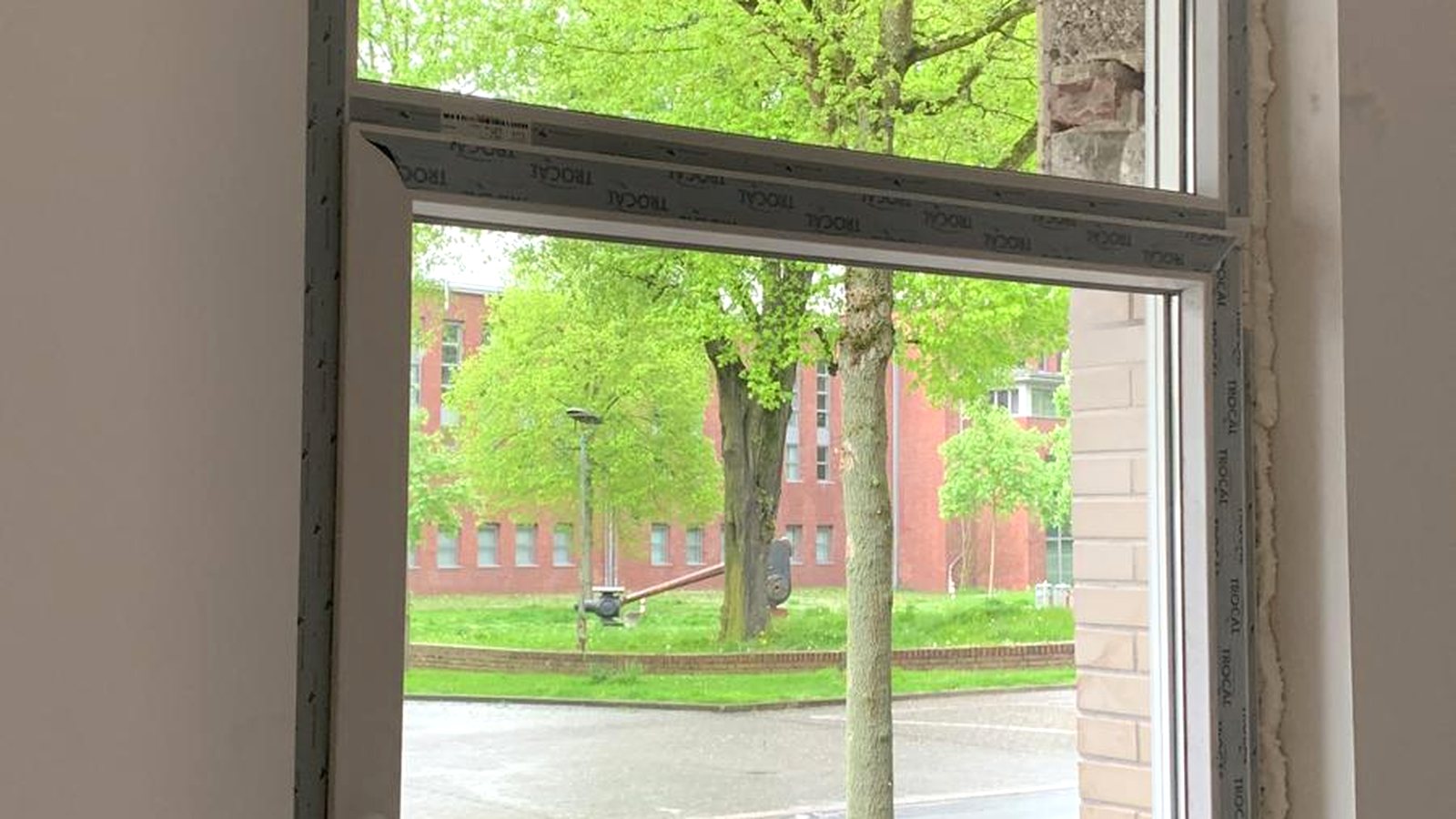

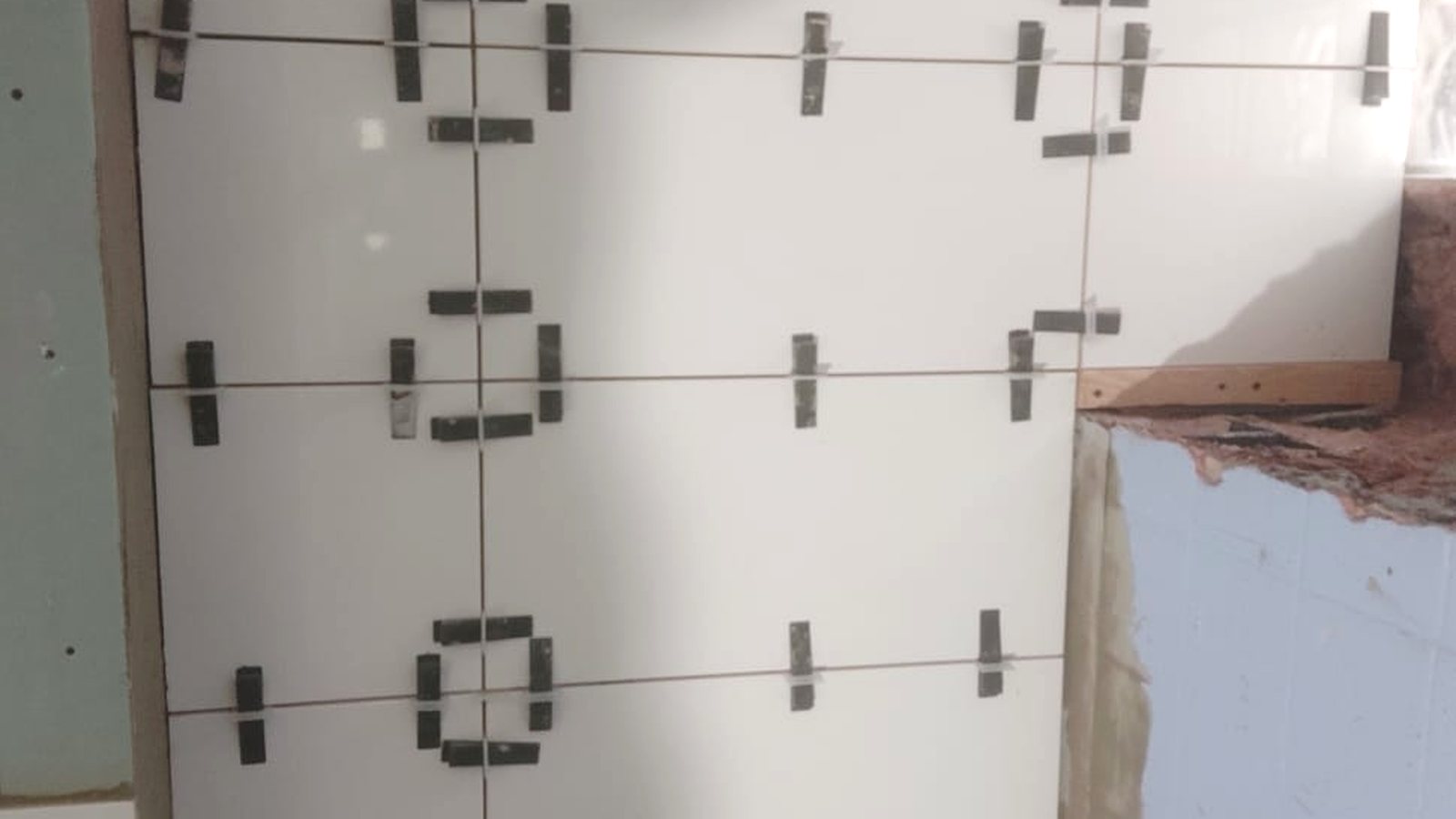

Wandfliesen im Bad Fassadenarbeiten Neue Fenster
05

Fertig

26. April – 5. Mai 2022

Neue Böden, weiße Wände, neues Bad. Bezugsfertig.

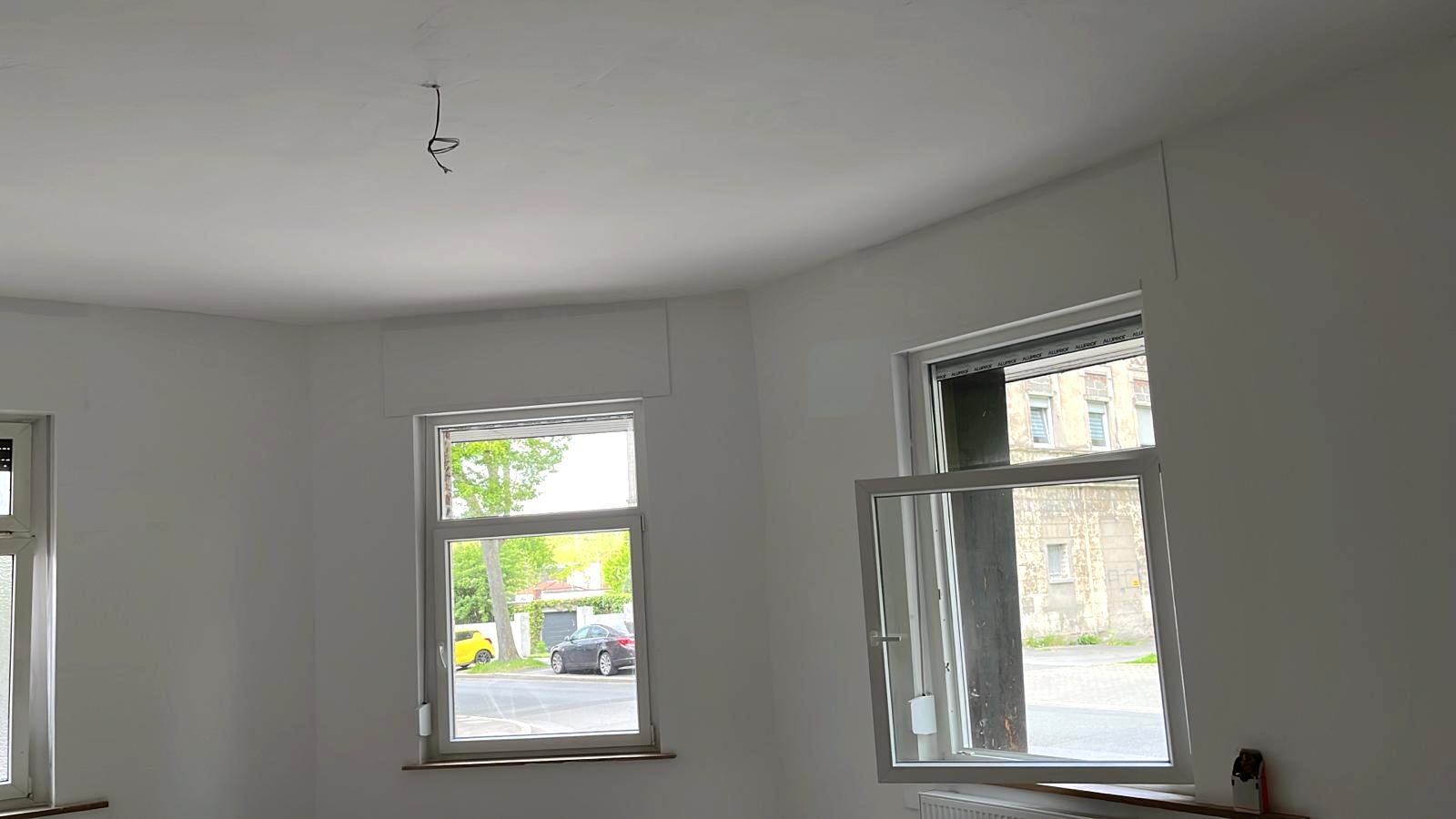

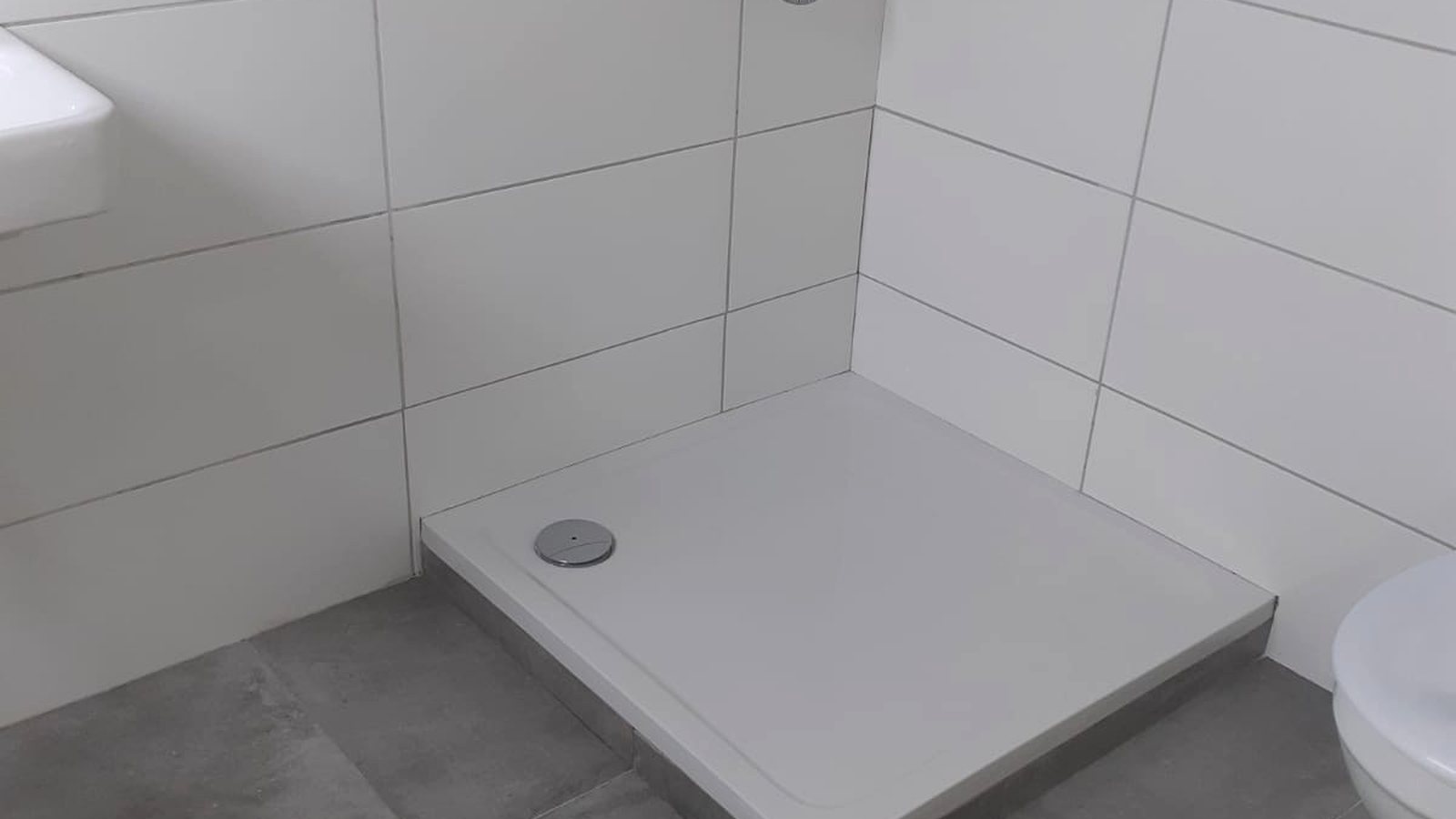

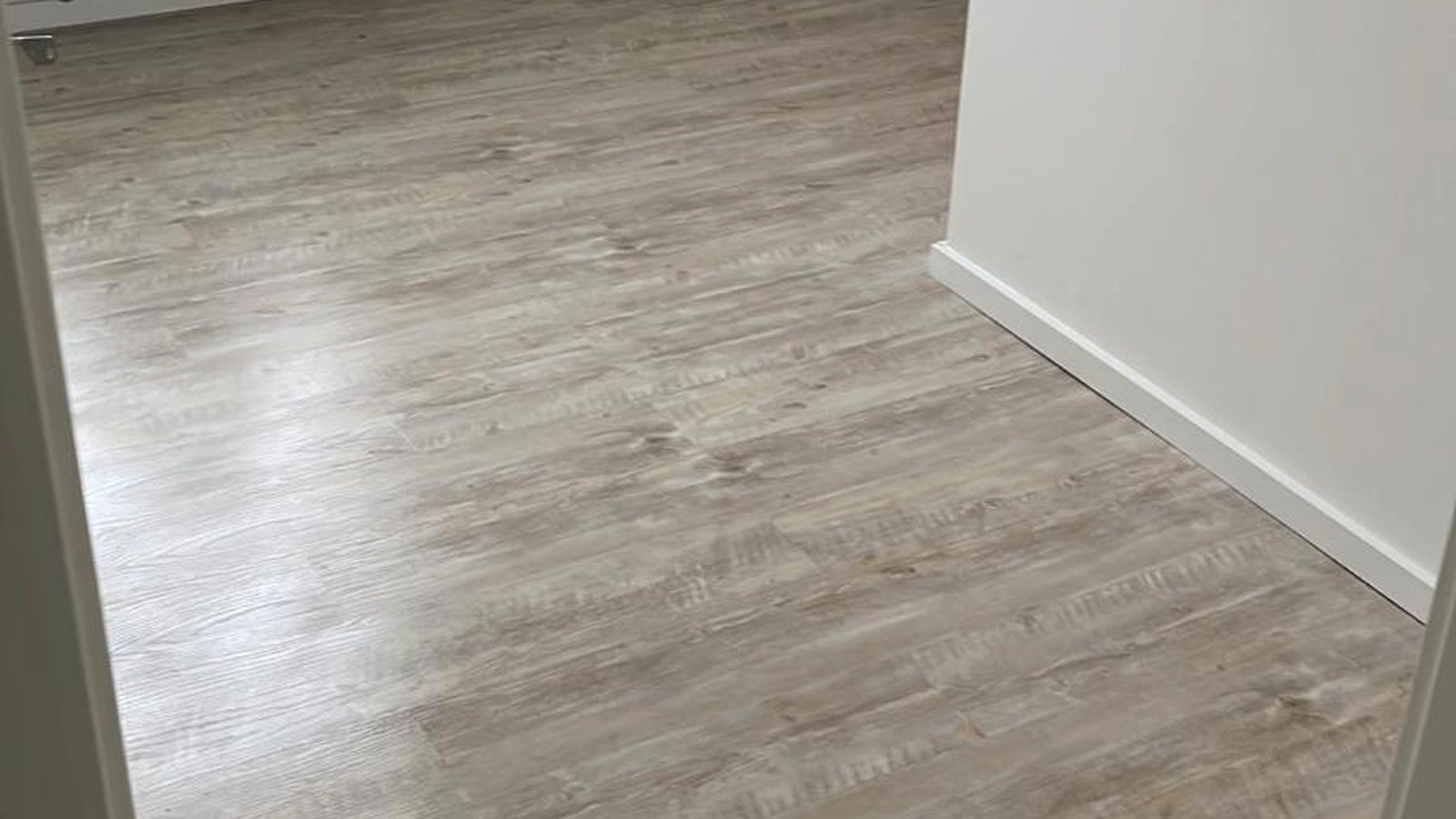

Fertiges Bad Wohnraum mit neuem Boden Fertiger Raum mit neuen Fenstern
Wie wir arbeiten

Koordiniert, nicht improvisiert.

Eine Sanierung dieser Tiefe ist kein Handwerkerauftrag, sondern ein Terminplan: Abbruch, Elektro, Sanitär, Estrich, Fliesen, Trockenbau, Fenster, Maler — jedes Gewerk muss stehen, bevor das nächste anfangen kann. Wir steuern diese Kette über feste Partnerfirmen, mit denen wir seit Jahren arbeiten, und nehmen die Qualität selbst ab.

Das ist der Grund, warum bei uns zehn bis fünfzehn Wohnungen im Monat durch die Sanierung gehen und nicht zwei.
